水渠成型机施工要求有哪些
作为山东水渠机厂家,小编今天给大家讲解一下水渠成型机施工要求,感兴趣的小伙伴跟随小编一起来学习一下!
水渠成型机依靠现浇滑模一次性成型U型、梯形渠道,施工分为地基处理、原料管控、机械调试、浇筑成型、切缝养护五道关键工序,各项指标把控直接决定渠道密实度与防渗效果。
一、基槽开挖与地基处理。施工前按图纸放线,每隔5米布设标高桩,渠道纵向坡度控制在3‰~5‰,保Z自流排水不积水。沟槽开挖轮廓比设计渠体外轮廓放宽3~5cm,清理槽底淤泥、杂草与松软腐殖土,淤泥地段换填砂石夯实;基底平整度误差控制在2cm以内,地基软硬不均易造成机器下陷、渠身扭曲变形。直线渠铺设行走导轨,弯道提前修整弧形槽体,保Z设备平顺行走。
二、混凝土原材料与和易性管控。农田灌溉渠选用C15~C20混凝土,过路排水沟采用C25标号,水泥选用42.5级普通硅酸盐水泥,砂石粒径控制在5~20mm,石子过大容易卡堵成型模具。混凝土为干硬性配料,坍落度保持3~5cm,坍落度偏大渠壁塌落变形,偏小振捣不实出现蜂窝麻面。混凝土随拌随用,从出料到入模不得超过40分钟,初凝混合料禁止加水二次使用。

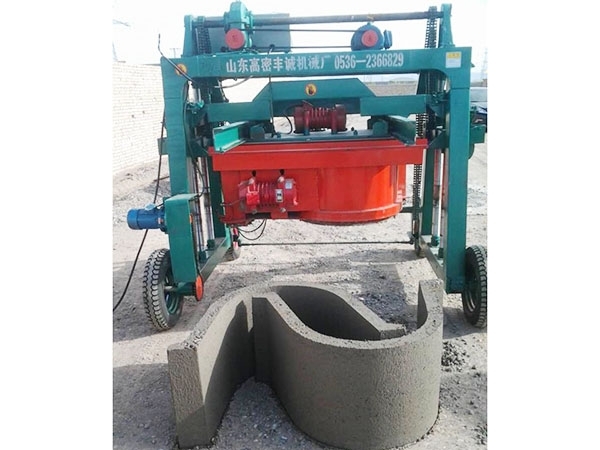

三、设备就位调试。浇筑前*面检查成型机液压系统、振动电机、紧固螺丝与成型模具,清理模具内壁结块水泥。机身Z心与渠道中线对齐,支腿垫实找平,空载试运行3~5分钟,排查异响、漏油、震动异常等故障,调试震动频率与行进速度,确认无误后方可进料施工。
四、现浇成型作业。设备匀速行进,常规行进速度1~2.5米每分钟,严禁急停、超速、忽快忽慢,料斗内需持续保有存量混凝土,防止缺料导致渠体缺边掉角。依靠高频振捣与机身挤压实现混凝土密实,成型过后在混凝土初凝前人工收面抹光,消chu震动纹路、填补细小孔洞。施工间歇超过初凝时间,新旧施工缝处凿毛清理,刷同标号水泥砂浆再接续浇筑;雨天停止露天浇筑,已成型渠道遮盖防雨布。
五、伸缩缝与后期养护。每4~6米设置一道伸缩缝,缝宽15~20mm,缝内填充泡沫板与沥青密封材料,转角、变径位置增设伸缩缝抵消热胀冷缩。浇筑完工12小时以内覆盖土工布或塑料薄膜洒水养护,普通水泥养护不少于7天,抗冻防渗渠道养护14天,养护期间持续保S,防止渠道失水开裂渗漏。
六、安全施工要求。电机线缆架空布设,电控箱防雨防潮,设备运转时严禁手伸入料仓与模具内腔,低温天气开机先空载预热,避免低温润滑油损伤传动部件。
