U型槽进行选型到施工的流程具体是怎样的,具体让山东U型槽厂家的小编带大家共同了解一下。
一、明确需求与选型
确定用途:首先需要明确U型槽的使用场景,如排水、灌溉、道路建设、建筑装饰等。
计算参数:
排水量:根据排水需求计算所需的排水量,以确定U型槽的宽度和高度。
地形与坡度:考虑工程地点的地形特点,如坡度和地面高程,以确定排水方向和力度,进而影响U型槽的尺寸选择。
流速:根据排水量和地形计算水流的流速,以确保U型槽能够有效排水而不造成侵蚀。
承载能力:对于建筑结构支撑等应用场景,需要考虑U型槽的承载能力,以确保其能够满足使用要求。
选择材质:根据使用环境和需求选择合适的材质,如混凝土、不锈钢、铝合金、塑料等。
确定尺寸:根据计算结果和实际需求选择合适的U型槽尺寸。常见的铝方通U型槽尺寸有30mm x 30mm x 2.5mm、40mm x 40mm x 2.5mm、50mm x 50mm x 2.5mm、60mm x 60mm x 2.5mm等,也可根据客户需求定制。
二、材料与配件准备
采购材料:根据设计要求采购好的U型槽材料,确保材料符合国家标准,并进行验收。
准备配件:根据施工需求准备相应的配件,如橡胶密封圈、连接螺栓、锚固件等。
三、施工前准备
施工图纸审核:对施工图纸进行详细审核,确认设计要求,包括U型槽的尺寸、材料、配件等。
施工人员培训:对施工人员进行U型槽施工标准及安全操作规程的培训,提高安全意识和专业技能。
施工设备准备:检查施工设备,确保其正常运转。如有必要,采购新设备或更新老旧设备。
施工现场布置:合理规划施工现场,设置安全标识和警示牌,确保施工通道畅通。
四、具体施工流程
测量放样:采用全站仪进行定位,结合水准仪测定沟槽中xin线及高程,测量精度控制在±5mm以内。每隔10m设置控制桩并标记开挖深度,桩位误差≤5cm。
沟槽开挖:
采用机械开挖配合人工修整,机械开挖至设计槽底以上20cm时改为人工清槽,避免超挖扰动基底土层。
根据地质条件确定放坡比例,槽底宽度比设计宽30cm,两侧设置30cm×30cm排水沟及集水井,采用潜水泵排水,确保槽内无积水。
基础处理:
基底夯实后铺设10cm厚C15混凝土垫层,振捣密实并找平,表面平整度偏差≤10mm。
混凝土采用机械搅拌,坍落度控制在12-14cm,浇筑后覆盖养护7天。
夯实后检测地基承载力≥150kPa,若承载力不足需换填级配砂石或浇筑混凝土处理。

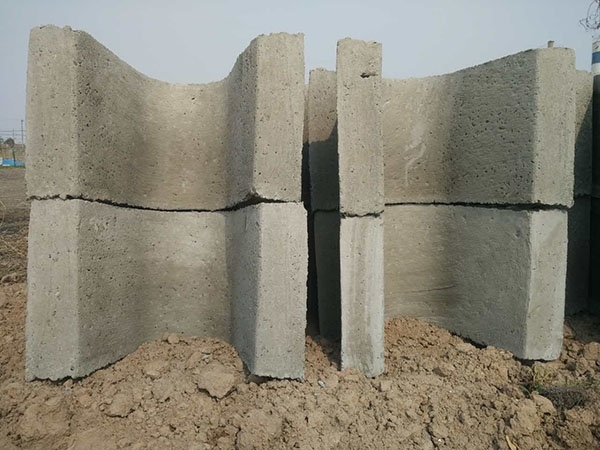

U型槽安装:
采用预制C30混凝土U型槽,吊装时使用四点吊装法,吊点距端头1/3处,对位误差控制在轴线偏差≤1cm、高程偏差≤±3mm。
相邻U型槽接缝采用橡胶止水带+聚氨酯密封胶处理,企口连接后填充微膨胀混凝土,接缝处涂刷界面剂增强粘结力。
安装后采用激光水准仪检测平整度,相邻槽段高差≤3mm。
回填夯实:
采用级配砂石分层回填,每层厚度≤30cm,压实度≥95%。
回填前清理槽内杂物,两侧对称回填,使用蛙式打夯机夯实,每层检测压实度合格后方可继续回填。
管顶50cm范围内禁止使用机械碾压,采用人工夯实。
勾缝抹面:
接缝处采用1:2.5水泥砂浆勾缝,深度≥20mm,表面压实抹光。
砂浆掺入5%防水剂,勾缝前湿润接缝,避免干缩开裂。
抹面后覆盖养护14天,保持表面湿润。
伸缩缝处理:
按设计间距每10-15m设置伸缩缝,缝宽20mm,填充聚乙烯低发泡填缝板,表面涂刷M1500防水剂。
切缝深度10cm,避免损伤内部止水带,填缝板与槽壁密贴无空隙。
